第4工区工事進捗状況
更新日:2024年10月2日

2024年9月時点
浜寺公園駅仮下りホームのタイルなどの設置を行っています。

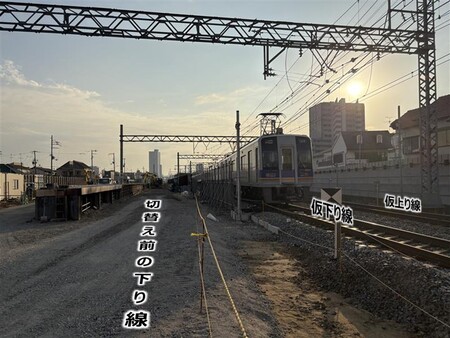

2024年6月時点
浜寺公園駅付近の仮下り線への切替えに向け、線路を敷設しています。

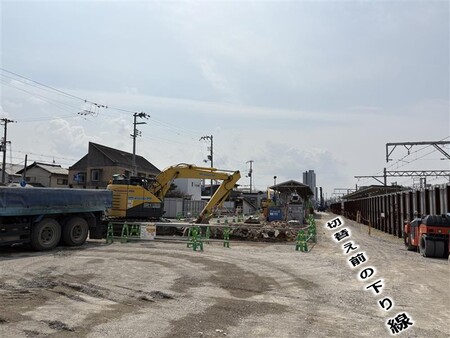

2024年3月時点
浜寺公園駅仮下りホームの上屋を構築しています。
2024年1月時点
仮下り線の切り替えに向け、浜寺公園駅の仮下りホームを構築しています。
2023年10月時点
仮下り線の切り替えに向け、浜寺公園駅の仮下りホームにアクセスするための階段工事を行っています。
2023年6月時点
仮下り線の切り替えに向け、浜寺公園駅の仮下りホームにアクセスするための階段とエレベーターの設置工事に着手しました。
2023年2月時点
浜寺1号踏切内の安全対策として路面標示を設置しました。(令和4年5月の仮上り線への切替に伴い、踏切長が長くなっていますので、立ち止まらないようお願いします。)
2022年8月時点
仮下り線を敷設するため、旧上り線のホームや線路の改修工事を行っています。
2022年5月時点
浜寺公園駅付近での列車の走行を仮上り線に切り替え、仮上りホームの利用が始まりました。
2020年7月時点
仮上り線の敷設が完了しました。
2019年11月時点
仮上り線を敷設しています。
2019年3月時点
仮上りホームの構築が概ね完了しました。
2018年10月時点
仮上りホームを構築しています。
2018年3月時点
旧駅舎の曳家が完了し、連続立体交差事業中に旧駅舎を試験的に活用するための改修も完了しました。
2017年9月時点
旧駅舎を曳家するための準備工事を実施しています。
このページの作成担当
建設局 道路部 連続立体推進課
電話番号:072-228-7573
ファクス:072-228-7139
〒590-0078 堺市堺区南瓦町3番1号 堺市役所高層館17階
このページの作成担当にメールを送る
