新体育館の建設状況
更新日:2024年3月18日
新しい体育館は、令和3年4月のオープンに向けて、大浜公園の市民広場において令和元年より建設工事を進めてきました。完成に至るまでの進捗状況がご覧いただけます。
なお、掲載写真は、株式会社熊谷組により撮影されたものです。無断使用や無断転載等はご遠慮ください。
完成(令和3年3月1日)
新しい大浜体育館・大浜武道館が完成しました。
外構工事(令和2年11月~)
令和3年2月24日
外構工事が完成しました。
令和3年1月15日
【写真右】マルチスポーツ広場の工事が完成しました。
【写真左】主出入口前の外構工事を進めています。
令和2年12月15日
【写真右】マルチスポーツ広場の工事に取り掛かっています。
令和2年11月18日
引き続き建物周囲の外構工事を進めています。
令和2年11月5日
建物周囲の外構工事に取掛っています。
外壁工事(令和2年10月~)

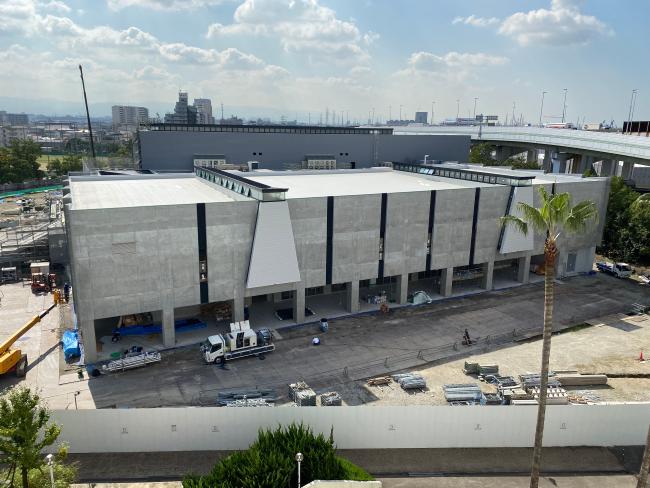

令和2年10月14日
外壁・屋上防水共詳細部分の工事が概ね完成し、建物周囲の外構工事の準備を始めています。
令和2年10月2日
外壁・屋上防水共詳細部分の工事を進めています。
屋上防水工事(令和2年8月~)
令和2年9月15日
屋上防水工事が概ね完成し、外壁・屋上防水共詳細部分の工事に取り掛っています。
令和2年9月1日
躯体部分の工事が概ね完成し、屋上防水工事を進めています。
令和2年8月15日
武道館棟【写真手前】の屋上防水工事を進めています。
アリーナ棟【写真奥】の屋上鉄骨部分の工事が概ね完成し、屋上防水工事に取り掛かっています。
令和2年8月1日
武道館棟【写真手前】の屋上躯体と外壁との取合部分の工事が概ね完成し、屋上防水工事に取り掛っています。
アリーナ棟【写真奥】の屋上鉄骨部分の工事も進めています。
躯体工事(令和2年1月~)
令和2年7月15日
武道館棟【写真手前】の屋上躯体部分の工事が概ね完成し、外壁との取合部に取り掛っています。
アリーナ棟【写真奥】の屋上鉄骨部分の工事を進めています。
令和2年7月1日
武道館棟【写真手前】の外壁・屋上鉄骨部分の工事が完成し、屋上躯体部分の工事に取り掛かっています。
アリーナ棟【写真奥】の2階柱・壁部分が概ね完成し、屋上鉄骨部分の工事に取り掛かっています。
令和2年6月15日
武道館棟【写真手前】の外壁・屋上鉄骨部分の工事を進めています。
アリーナ棟【写真奥】の2階柱・壁部分の工事を引き続き進めています。
令和2年6月2日
武道館棟【写真手前】の柱・壁部分が概ね完成し、外壁・屋上鉄骨部分の工事に着手しました。
アリーナ棟【写真奥】の2階柱・壁部分工事を進めています。

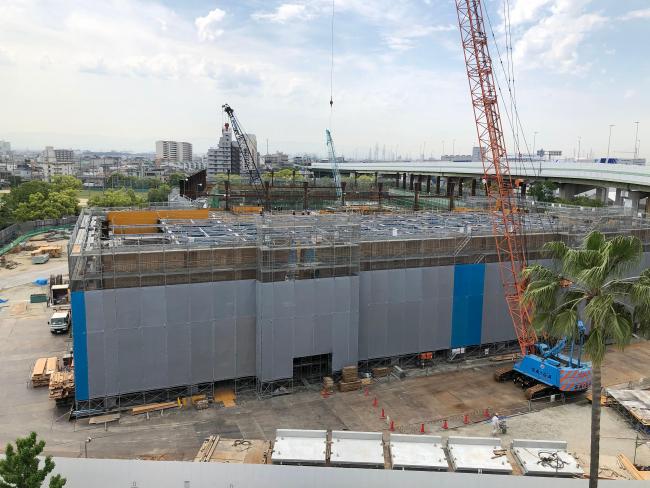

令和2年5月12日
コロナ禍により、一時中断していた工事を再開し、武道館棟【写真手前】の2階柱・壁部分の工事を開始しました。
アリーナ棟【写真奥】の2階柱・壁部分の工事も開始しました。
令和2年4月22日
武道館棟【写真手前】の2階柱・壁部分の工事を順調に進めています。
アリーナ棟【写真奥】の2階床部分と柱・壁部分の工事を順調に進めています。
令和2年4月2日
武道館棟【写真手前】の2階床部分の工事が概ね完成し、2階柱・壁部分の工事に取り掛っています。
アリーナ棟【写真奥】の1階柱・壁部分の工事が概ね完成し、2階床部分の工事に取り掛かっています。
令和2年3月20日
武道館棟【写真手前】の2階床部分の工事が概ね出来上がってきました。
アリーナ棟【写真奥】の1階柱・壁部分の工事を進めています。
令和2年3月3日
武道館棟【写真手前】の1階柱・壁部分の工事が概ね完成し、2階床部分の工事に取り掛っています。
アリーナ棟【写真奥】の1階柱・壁部分の工事を進めています。
令和2年2月19日
武道館棟【写真手前】及びアリーナ棟【写真奥】の1階柱・壁部分の工事を進めています。
令和2年2月4日
武道館棟【写真手前】及びアリーナ棟【写真奥】の1階床部分が概ね完成し、1階柱・壁部分の工事に取り掛っています。
令和2年1月20日
武道館棟【写真手前】の1階床部分の断熱材設置工事が最終段階に入っています。
アリーナ棟【写真奥】の1階床部分も断熱材設置工事に取り掛かっています。
令和2年1月14日
武道館棟【写真手前】及びアリーナ棟【写真奥】の基礎・地中梁工事が完成し、1階床部分の工事を進めています。
英彰小学校の児童の絵画作品
令和元年12月3日
英彰小学校の児童の絵画作品を掲載しました。
「こんな体育館あったらいいな」をテーマに絵を描いてもらい、真っ白な工事用仮囲いが華やかになりました。
基礎工事(令和元年9月~)
令和元年12月16日
武道館棟【写真手前】及びアリーナ棟【写真奥】の基礎・地中梁工事を進めています。
令和元年12月4日
武道館棟【写真手前】の地下ピットが概ね完成し、アリーナ棟【写真奥】との間にある共用部分(コミュニティ空間)の基礎工事に取り掛かっています。
令和元年11月15日
武道館棟【写真手前】の地下ピットの工事が最終段階に入っています。
令和元年11月5日
武道館棟【写真手前】の地下ピットの型枠を組んでいます。
令和元年10月16日
武道館棟【写真手前】の地下ピットの工事に取り掛かっています。
令和元年10月1日
アリーナ棟の中央部【写真奥】の地下ピットの工事が最終段階に入っています。
令和元年9月17日
武道館棟【写真手前】の杭工事を進めています。
並行して、アリーナ棟【写真奥】の杭が打ち終わった区画から基礎躯体工事が開始されました。
杭工事(令和元年8月~)
令和元年9月3日
アリーナ棟【写真奥】の中央部の区画から杭を打設しています。
令和元年8月19日
杭の打設範囲を14区画に分け、アリーナ棟【写真奥】から武道館棟【写真手前】に向かって打ち進めています。
令和元年8月1日
本日から杭工事を開始します。体育館の耐震性を保つため、180本以上の杭を打ち込む計画です。
建設現場の整地(令和元年7月~)
令和元年7月16日
敷地北側【写真手前】の既設構造物も解体され、工事しやすいよう整地されています。
令和元年7月2日
既設構造物の解体・撤去を敷地南側【写真奥】から進めています。
建設予定地
令和元年6月21日
建設予定地の仮囲いがほぼ完了しました。これから本格的に新体育館の建設がはじまります。
